Kombilösung: Bautätigkeit 2020

(Was früher war, kann man hier sehen: 2018, 2017, 2016, 2015,  201420132012 und vorher)

Stand Anfang 2020

Die "Kombilösung" ist immer noch nicht fertig, die geplante Bauzeit um mehrere Jahre überschritten. Die Bahn soll nun Ende 2021 durch den
 Tunnel fahren.

Die Kaiserstraße ist - abgesehen von Europaplatz und Berliner Platz - weitgehend frei von
Baustellen der Kombilösung.  Hier wird am Innenausbau von

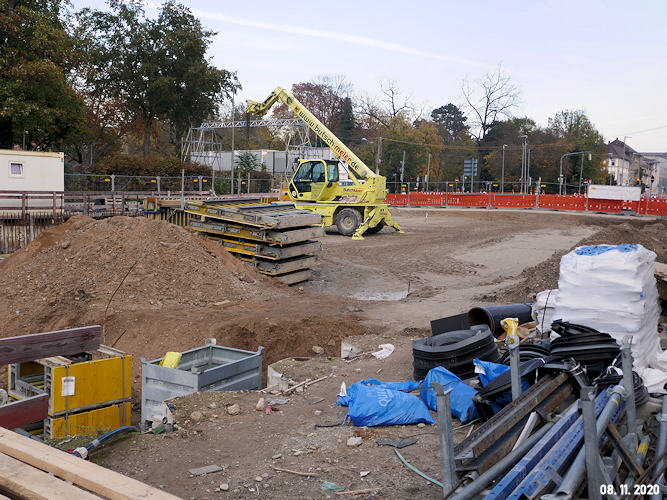

Tunnel und Haltestellen gearbeitet. Die größte sichtbare Baustelle ist weiterhin die  Kriegsstraße mit dem Bau des Straßentunnels zwischen Karlstor und
 RüppurrerTor/Mendelssohnplatz.
Der Tunnelbereich des Südabzweigs hat an der Oberfläche keine Baustelle mehr. Auch hier wird weiter am  Ausbau des
Tunnels gearbeitet.
Die Ettlingerstraße ist ganz im Süden noch Baustelle.

Mittlerweile mehrten sich  Stimmen, die aus unterschiedlichen   Gründen (verändertes Mobilitätsverhalten durch Klimakrise, Tunnelkapazität zu gering,
Erreichbarkeit der  Geschäfte in der  City) verlangten, die
oberirdische  Straßenbahn  in der Kaiserstraße zu belassen. Der Karlsruher Gemeinderat hat
 sich aber im Januar dafür entschieden, im Sinne der ursprünglichen Planung die Straßenbahnschienen aus der Kaiserstraße zu entfernen und und hier
eine reine Fußgängerzone zu errichten.

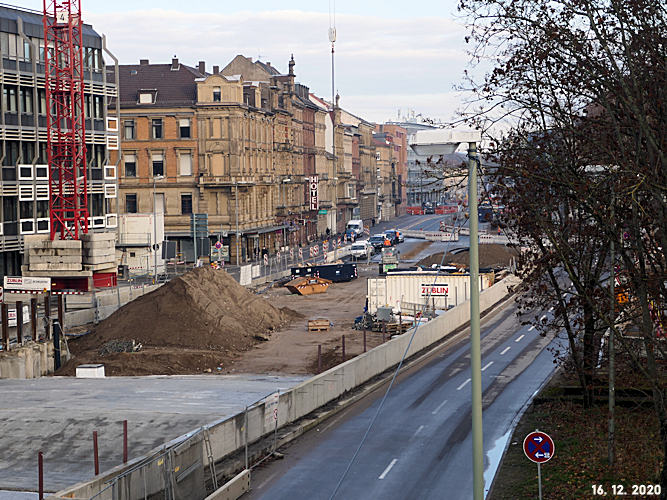

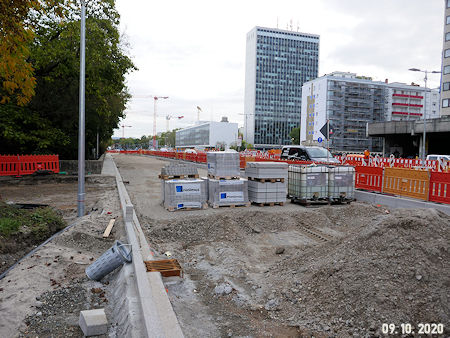

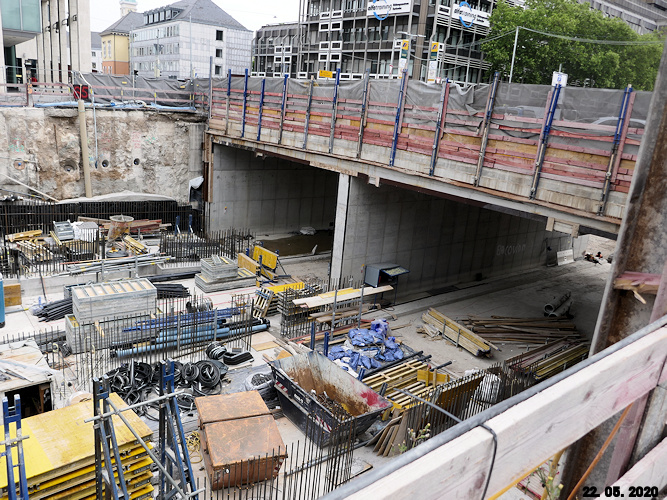

Bereich Kriegsstraße

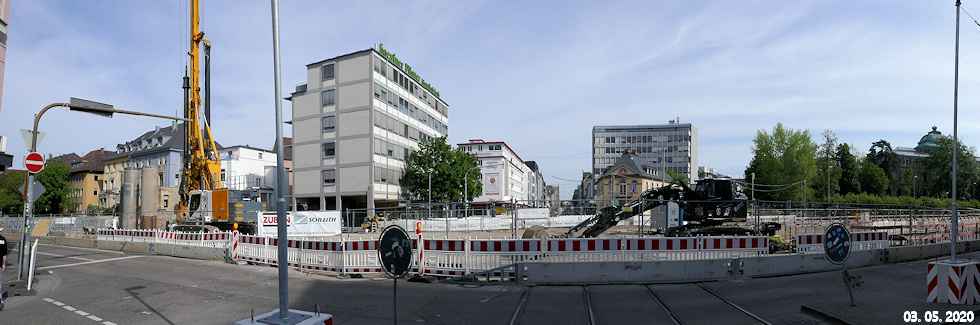

Blick von der Ritterstraße nach Westen zum Karlstor


Blick von der Ritterstraße nach Westen - in diesem Bauabschnitt wird die Tunnelsohle hergestellt.


Blick nach Osten über die Arbeiten an der Tunnelsohle zum bereits fertig gestellten Tunnelbereich
östlich der Ritterstraße



Blick vom Karlstor nach Osten



Weichgelinjektionen zur Abdichtung des Untergrunds


Blick vom K-Punkt nach Westen
Der Bau des Straßentunnels schreitet voran. Im linken Tunnelbereich erahnt man die durch eine Mittelwand
getrennten Fahrspuren.


Blick vom K-Punkt nach Osten
Der Tunnelabschnitt vom Ettlinger Tor bis zum Mendelssohnplatz* ist nun Baustelle.
*Warum ist eigentlich der stadtgeschichtlich interessante Name "Rüppurrer Tor" verschwunden?


Ettlinger Tor - hier werden die letzten Reste des bisherigen Straßentunnels entfernt.


Blick vom K-Punkt nach Osten


Blick von Mendelssohnplatz/Rüppurrer Tor nach Westen in den Rohbau


Blick nach Osten in die Ludwig-Erhard-Allee
Die nördliche Straßenseite ist bereits fertiggestellt (linkes Bild), die südliche Straßenseite ist im Bau und deshalb gesperrt.


Für Fahrzeuge in Richtung Osten wurden Fahrspuren in der Mitte eingerichtet.

Februar

Bereich Ettlinger Straße


Blick nach Süden
Hier wird bereits die Haltestelle Augartenstraße - etwas nach Süden verschoben - gebaut.
-----------------------------------------------------------------------------------------------------------------------------

Bereich Kriegsstraße

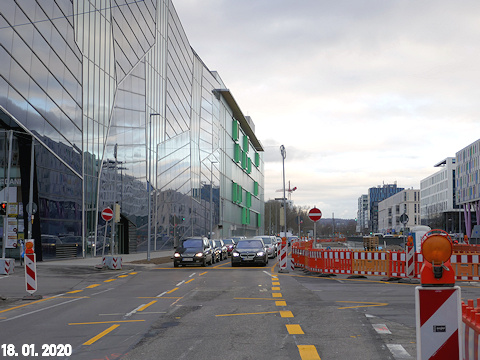

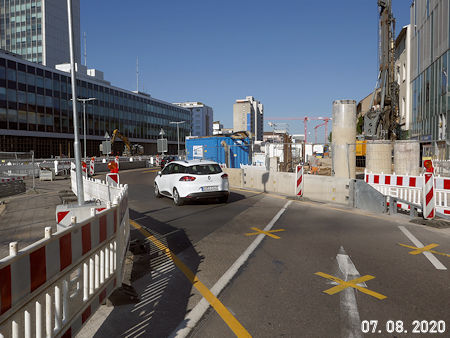

Karlstor - Blick nach Norden
Wegen des bevorstehenden Tunnelbaus in diesem Bereich wurde/wird die Verkehrsführung hier verändert. Kraftfahrzeuge können das Karlstor
 schon nicht mehr nach Norden überqueren, der Straßenbahnverkehr muss hier demnächst auch zeitweilig eingestellt werden.




Bereich zwischen Karlstraße und Ritterstraße - Blick nach Westen zum Karlstor

Die alte Unterführung im Hintergrund wird demnächst abgebrochen.




Bereich westlich der Ritterstraße - Blick nach Osten
Im Anschluss an den bereits fertiggestellten Tunnelbereich östlich der Ritterstraße sind die
Zwischenwände und die Tunnelsohle in Arbeit.



Blick vom K-Punkt nach Westen
Der Anschluss an den bereits fertiggestellten Tunnelbereich Ettlinger Tor rückt näher.



Blick vom K-Punkt zum Ettlinger Tor
Nach der fast vollständigen Entfernung des bisherigen Tunnelbauwerks wird hier die Weichgel-
sohle für den neuen Tunnelabschnitt hergestellt.
-------------------------------------------------------------------------------------------------------------------------------

Bereich Marktplatz

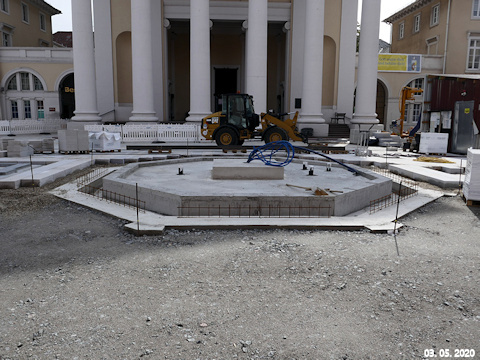

Der Nordteil des Platzes ist nun fast fertig.


Ein Fahrstuhleingang etwas westlich des Marktplatzes


März

Bereich Kriegstraße



Bereich zwischen Lammstraße und Ettlinger Tor
Der bereits fertig gestellte Tunnelabschnitt ist schon wieder mit Erde aufgefüllt . . .


. . . oder dient zeitweilig als Lagerplatz für Baumaterial.


Blick von Ettlinger Tor nach Westen
Intensive Arbeit an Tunnelsohle, Zwischen- und Seitenwänden
-------------------------------------------------------------------------------------------------------------------------------------------------------

Bereich Ettlinger Straße


Die Ein-/Ausfahrtsrampe in den Tunnel ist schon weitgehend fertiggestellt.

April

Bereich Ettlinger Straße


Einmündung Augartenstraße - Blick nach Norden
Der erneuerte Schienenstrang der südlichen Ettlinger Straße ist nun an den Tunnel angeschlossen.


Die etwas nach Süden verlegte Haltestelle Augartenstraße


Einmündung Nebeniusstraße - Blick nach Norden


Blick nach Süden von Höhe Einmündung Nebeniusstraße
------------------------------------------------------------------------------------------------------------------------------

Bereich Kriegsstraße


Blick von der Rtterstraße nach Westen
Seitenwände und Zwischenwand des zukünftigen Tunnels werden gebaut.


Blick vom Karlstor nach Osten


Blick zum Karlstor
Die alte Unterführung wird demnächst abgerissen.


Blick vom K-Punkt zum Ettlinger Tor
Die Oberfläche der alten Fahrbahn in den Tunnel wird abgefräst.
------------------------------------------------------------------------------------------------------------------------------

Bereich Marktplatz


Blick nach Norden
Nun wird auch der südliche Teil des Platzes wieder hergestellt.

Mai

Bereich Kriegsstraße

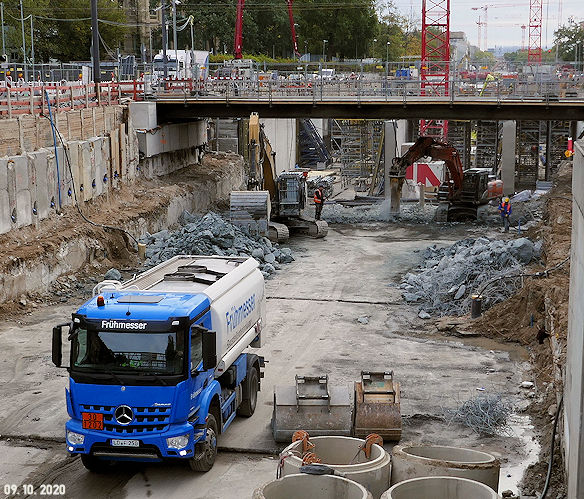

Kreuzung Kriegsstraße/Karlstraße - Blick nach Norden
Am Karlstor kann die Kriegsstraße nicht mehr von Fahrzeugen gequert werden.


Die Haltestelle Karlstor der Straßenbahn wird bis zum Bau einer temporären Ersatzbrücke aufgehoben.

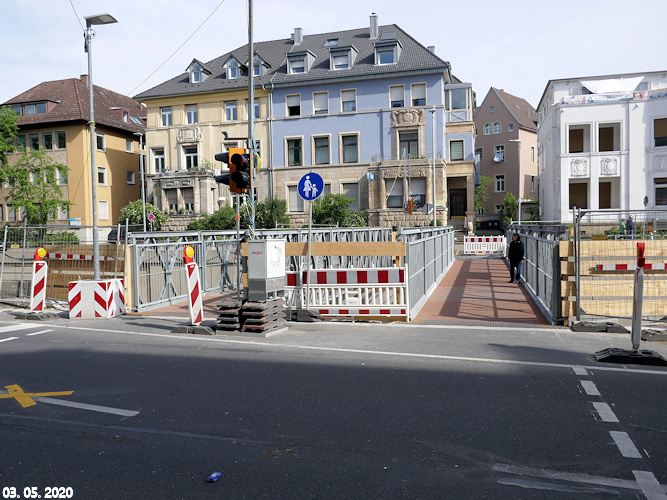

Fußgänger können die Kriegsstraße auf zwei Fußgängerbrücken westlich des Karlstors queren,
Autofahrer müssen einen etwas größeren "Schlenker" nach Osten oder Westen machen.


Blick vom Ettlinger Tor nach Westen: an Seitenwänden und Mittelwänden wird gearbeitet. Neben
den beiden Mittelspuren/Durchfahrtsspuren entstehen Rampen.


Die Tunnelsohle reicht nun bereits bis zum eigentlichen "Kombibauwerk" Ettlinger Tor.


Kombibauwerk Ettlinger Tor von Osten



Zwischen Ettlinger Tor und Kreuzstraße
Zur Herstellung der Bodenplatte wird Beton eingeleitet.


-----------------------------------------------------------------------------------------------------------------------------


Trotz aller Behinderungen haben die Kombibaustellen gelegentlich auch etwas Gutes - auf manchen Baustellenbereichen blühen
Wiesenblumen  mitten in der Stadt.
------------------------------------------------------------------------------------------------------------------------------

Bereich Marktplatz


Blick nach Süden
Die Neugestaltung der Platzoberfläche schreitet in der südlichen Hälfte fort.


Der jahrelang verschwundene Ludwigsbrunnen entsteht allmählich wieder.


Nach dem Protest gegen diese Bänke aus Tropenholz sollen die Bänke nun aus Robinienholz
hergestellt werden.

Juni

Bereich Marktplatz


Am Nordrand des Platzes sprudeln nun schon mal die neuen Wasserspiele.


Die Wasserfontänen vor der Pyramide


Blick über die Wasserspiele zu Pyramide und Rathaus
Allerdings scheint die Rücklaufrinne etwas zu kurz geraten zu sein, denn wegen der leichten
Wölbung des Platzes läuft Wasser seitlich aus - aber dann kühlt's ja noch besser ;-)


Die Blumen beleben den Platz zusätzlich.


Durlacher Tor


Der Haltestellenbereich Durlacher Tor/KIT Campus Süd ist fast fertig gestellt.


Betriebsgebäude der KVV, nördliche Straßenbahn- und Bushaltestelle

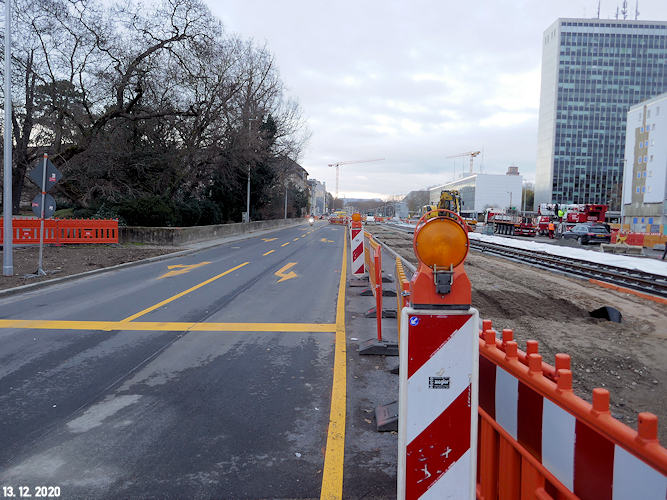

Bereich Kriegsstraße


Blick von der Ritterstraße nach Westen
Im Vordergrund werden bereits die Seiten- und Mittelwände des Tunnels hergestellt.

Wasserschaden
Ende Juni brach eine Bauwasserleitung in der Haltestelle Europaplatz. Das ausströmende Wasser verursachte große Schäden - besonders an bereits verlegten Kabeln. So wird sich die Fertigstellung der U-Strab um weitere sechs Monate verzögern.
